近日,隨著35號風力發電機組葉輪在140米高空與機艙精準完成對接,廣東能源集團陽江青洲一海上風電場項目37臺風力發電機組全部完成安裝,標志著該項目海上主體工程施工任務全部完成,為推進項目今年內實現并網發電打下堅實基礎。

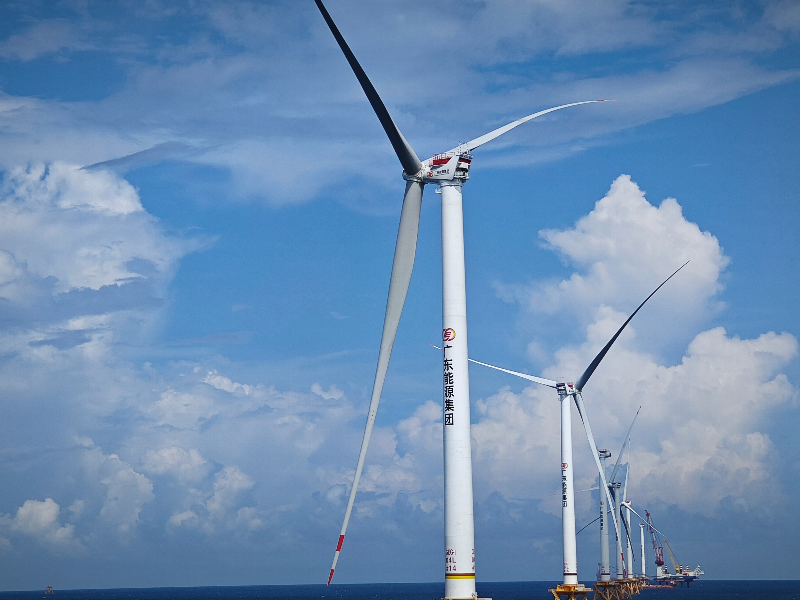

35號風力發電機組葉輪與機艙精準完成對接
青洲海上風電場項目是廣東能源集團首個近海深水區海上風電項目,包含青洲一海上風電場項目和青洲二海上風電場項目,規劃總裝機容量為100萬千瓦。其中,青洲一海上風電場項目規劃裝機容量40萬千瓦,布置37臺海上風力發電機組;青洲二海上風電場項目規劃裝機容量60萬千瓦,布置55臺海上風力發電機組。

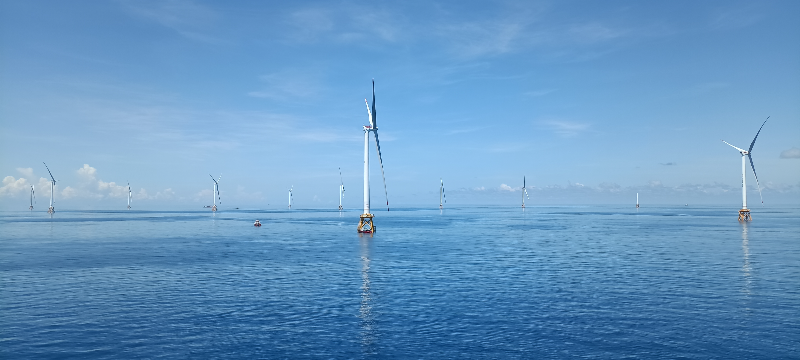

青洲一海上風電場項目完成全部風力發電機組安裝
為高質量推進青洲一海上風電場項目建設,項目團隊嚴格按照“一風機一方案”的施工方案和“一風機一交底”的安全技術交底工作細則,全面加強現場施工組織,扎實推進風機安裝精細化管理,通過24小時不間斷監測海況、關注天氣變化,積極抓住海上作業有限施工窗口期,確保項目按計劃有序推進。自今年4月13日完成首臺風機安裝以來,項目公司通過組織近千人的參建隊伍歷時102天的接續奮戰,安全高質完成了37臺風機全部安裝任務。
青洲一海上風電場項目場景圖
青洲一海上風電場項目建成投產后,每年可為電網輸送清潔電能約15億千瓦時,相當于可保障83萬戶普通家庭一年的生活用電需求。
